EDI项目上线须知

企业自主实施EDI项目无论是对企业还是对EDI供应商而言都是一个很理想的选择。企业最初接触EDI,对于EDI报文以及传输协议并不了解,这将导致企业误以为自主实施的门槛很高,从而选择通过专业的EDI团队来完成EDI项目,看起来省时省力。但后期随着需要通过EDI对接的合作伙伴越来越多,企业将会在EDI项目实施上投入较大的资金,这个时候选择自主实施便是更好的选择了。

根据以往十余年的EDI项目实施经验,知行软件的运维人员整理了以下检查列表,EDI项目上线前,自主实施的企业可以根据以下内容逐一核对,查漏补缺,确保项目平稳运行。

1.检查测试环境以及生产环境的连接测试已成功建立
2.EDI报文解析&生成集成测试通过,代码没有问题,上线运行手动检查连续一个月没有任何问题(文件量大检查2周无问题即可)
3.多个交易伙伴是否分多个工作区以及数据库表。知行之桥EDI系统中可以通过为不同的交易伙伴创建不同的工作区以作区分,方便用户快速定位数据流。检查数据库表,防止多个交易伙伴之间的数据发生混淆。
4.若有标签实施,检查标签是否符合客户要求,需备份标签Word版原件。
5.如果采用Excel方案,是否设置EmailSend/EmailReceive端口,生成Excel包含字段有效性校验。知行之桥EDI系统的Excel方案通过EmailSend/EmailReceive端口实现数据的抓取和
6.如果采用数据库方案,是否设置状态标识,数据插入时间,以及发出报文后的状态回写。

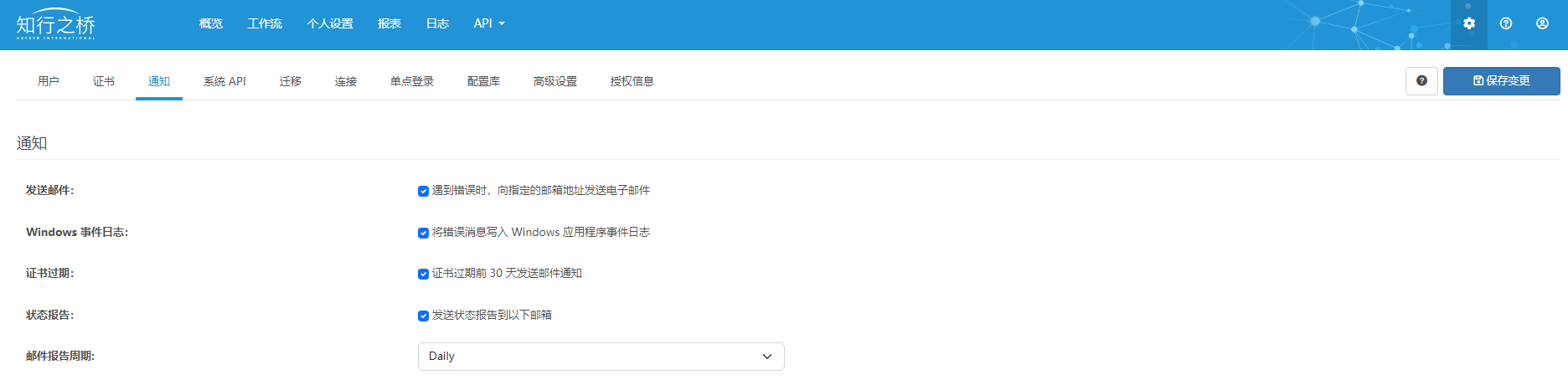

7.检查EDI系统报错邮件通知已设定,证书到期前30天邮件通知已设定,勾选周/日报邮件通知功能。
8.最终业务文件名称是否带有业务主键,方便后期查找。
9.是否设置全自动,设置EDI系统作为service运行,Windows环境需设置service自动延时启动。

扩展阅读:如何将 EDI系统作为服务器开机自启动?

10. 需备份保存的信息:(多个环境需记录清楚)

1)环境/产品信息:操作系统, build版本, License, 安装路径, IP/域名, 端口号、登录用户名密码(若有,需加密)。
2)连接信息:通信端口的配置信息(如AS2、SFTP、OFTP等)以及使用到的证书, Sender/Receiver ID, 证书信息, 到期日期, 权限设定,证书购买信息等。
3)实施信息:EDI/label规范, label模板, test file(最终), mapping, mapping code, LIP code, 建表语句, 特殊Schemas, 需安装的端口或软件,特殊配置文件,操作手册, 项目验收单,其他资料等。
4)项目负责人信息:项目负责人电话, 职位, 邮箱, 微信, QQ, Skype等

11.检查是否申请Odette ID/证书,Godaddy证书,需备份CSR, epk, 证书密码, 以及证书申请信息等。

对于企业而言,第一个EDI项目可以派出自己的IT人员与我们的项目经理以及实施人员共同参与项目推进过程,熟悉知行之桥EDI系统的基本功能与实施步骤,后续项目企业便可以尝试自主实施,能够有效帮助企业节省项目实施费用,并且能够在企业内部培养出熟悉EDI知识的人员,方便接洽后续对接其他交易伙伴的EDI项目。

对于知行软件而言,为了降低企业自主实施门槛,需要不断优化产品功能,这大大提高了知行之桥EDI系统的成熟度,通过用户友好型界面以及高度集成的功能模块,向用户展示知行软件的开发能力以及鼓励用户自主实施并独立掌握EDI项目主动权的目标。

扩展阅读:EDI是什么?

了解更多 EDI 信息,请您通过邮件 sales@kasoftware.cn 联系我们。点击下方蓝色按钮,即可免费试用 EDI 软件。
标签: , , , , ,
文章分类 产品介绍, 帮助文档, 常见问题和回答, 操作指南, 知识库
